Le Schéma Directeur d'alimentation en eau potable (NOA)

Nord-Ouest Aubois

Les schémas directeurs d’alimentation en eau potable sont l’une des actions emblématiques de la Stratégie 2100 adoptée par les élus du SDDEA. Les objectifs recherchés dans le cadre de ces schémas sont :

Distribuer une eau de qualité aux abonnés

Sécuriser la distribution d’eau

Garantir l’alimentation en eau des populations en quantité suffisante, en tenant compte de l’impact du changement climatique

Préserver la ressource

Le premier schéma engagé fut le schéma du Nord-Ouest Aubois, lancé dès 2016. En effet, il était urgent de rechercher des solutions pérennes visant à remédier à la dégradation de la qualité des eaux distribuées sur plusieurs services d’eau pour des raisons sanitaires. La qualité des eaux dépassait les limites autorisées sur une grande partie du secteur du Nord-Ouest Aubois. En 2016, à l’époque du démarrage du schéma, la contamination la plus caractérisée était celle des nitrates. Par la suite, le renforcement des contrôles sanitaires conduits par l’Agence Régionale de Santé (ARS) a mis en évidence une seconde source majeure de contamination engendrée par la présence de produits phytosanitaires dans les eaux.

retour à la conformité de l'eau potable sur le périmètre du schéma du nord-ouest aubois

Constat initial - 13 oct.2022

objectif de retour à la conformité

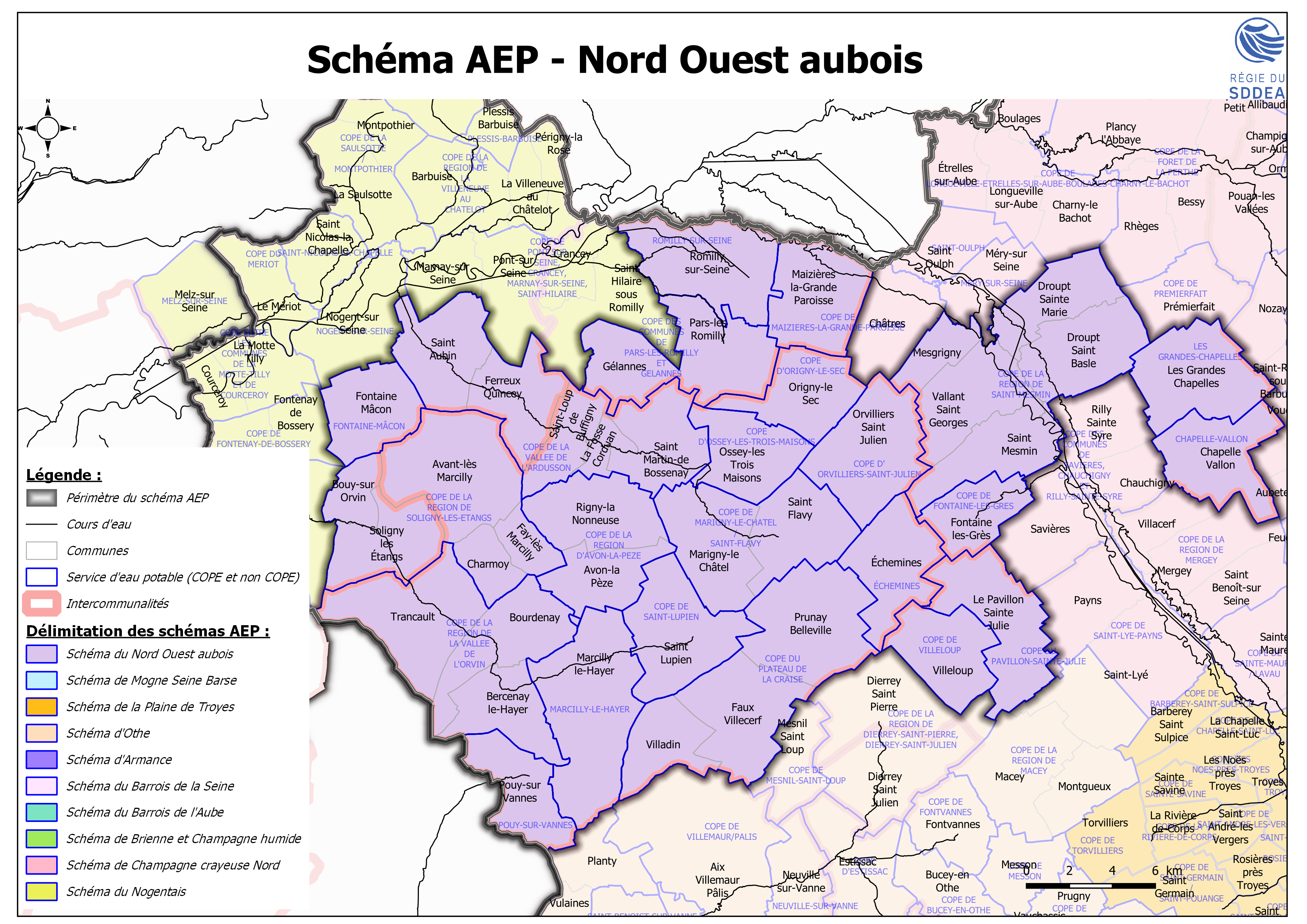

Le périmètre du schéma directeur d'alimentation en eau potable du NOA

Le périmètre du schéma directeur du Nord-Ouest Aubois regroupait 23 services d’eau alimentant 31 000 habitants et distribuant 2 M de m3/ an d’eau potable.

42

Communes

2 107 000€ HT

Coût de l’étude

Une solution pérenne

Un scénario retenu pour le présent et l'avenir

Sur la base des études réalisées, les élus des Conseils de la Politique de l’eau du secteur ont retenu la solution la plus adaptée parmi plusieurs scénarios d’approvisionnement.

Après optimisation par les services de la Régie du SDDEA, cette solution comprend :

  • Le développement ou la construction de 7 captages d’eau potable ;
  • La construction d’une unité de traitement ;
  • La pose de 159 km de conduites ;
  • La démolition de 22 réservoirs ;
  • La réhabilitation ou le réaménagement de 8 réservoirs ;
  • La construction de 6 réservoirs.

Cette solution comprend également, une conduite dite “dorsale structurante” (29,5 km de linéaire) qui sera déployée depuis l’agglomération troyenne.

Elle permettra d ’assurer le retour à la conformité de l’eau distribuée des secteurs Maizières-la-Garnde-Paroisse, Orvin et Ardusson le temps d’assurer la mise en service des nouvelles productions et traitements adéquats.

Le schéma du Nord-Ouest Aubois a été construit en recourant en appoint à des ressources en eau extérieures au périmètre. Les démarches de reconquête ou de préservation aussi appelées « animations territorialisées » sont au cœur de ce projet et vont accompagner l’opération pendant toute sa durée.

Démarrage des travaux

Création du COPE des Chapelles de Seine et démarrage des travaux sur ce secteur dès 2025

Démarrage de la première tranche de travaux à l’automne 2025 (8,4 Millions d'euros € HT)

Une fois la solution définitive établie, la mise en place d’une gouvernance propre aux communes situées dans la vallée de Seine a vu le jour pour les raisons suivantes :

  • Absence de synergie possible avec le secteur Romilly/Maizières/Orvin/Ardusson car les ressources en eau sont différentes et il n’existe pas d’interconnexion ;
  • Possibilité de résolution plus rapide des problèmes de qualité, les projets étant moins complexes à mener en mutualisant.

Les communes concernées sont : Fontaine-les-Grès, Saint-Mesmin, Vallant-Saint-Georges, Mesgrigny, Droupt-Saint-Basle, Droupt-Sainte-Marie, Les Grandes Chapelles, Chapelle Vallon. À compter du 1er janvier 2025, ces 8 communes ont choisi de se regrouper au sein d’un COPE unique appelé COPE des Chapelles de Seine.

Sur ce secteur, une première phase de travaux pourra démarrer au second semestre 2025. Elle inclut :

  • La création de nouveaux puits au niveau du champ captant du COPE de Saint-Lyé/Payns ;
  • La construction d’un réservoir de tête de 900 m3 sur les hauteurs de Rilly-Sainte-Syre ;
  • L’engagement d’un programme de reconquête de la qualité de l’eau du puits des Grandes Chapelles qui s’avère productif, donc intéressant à conserver ;
  • La mise en place de 32 kilomètres de conduites d’adduction et de distribution ;
  • La mise en place d’une station de surpression aux Grandes Chapelles pour alimenter Chapelle-Vallon.

Pour un montant de 8,4 M€, cette première tranche permettra d’assurer la distribution d’une eau conforme aux normes en vigueur sur les 8 communes du COPE des Chapelles de Seine.

La mutualisation des services d’eau a été essentielle pour répondre aux problèmes qualitatifs et quantitatifs et à l’enjeu de maîtrise du prix de l’eau potable.

Poursuite du déploiement du scénario optimisé sur le secteur Romilly/Maizières/Orvin/Ardusson

3 phases de travaux ont été identifiées :

  • une première phase visant à améliorer la qualité de l’eau distribuée dans les meilleurs délais par la mise en place d’une dorsale structurante tout en assurant la desserte en eau dans des conditions acceptables ;
  • une seconde phase visant à déployer les éléments structurants, avec le déploiement des sites de production de Romilly / Maizières, la construction d’une usine de traitement, la mise en place des conduites permettant de desservir les services d’eau dans des conditions optimisées, ainsi que le renforcement de la capacité du réservoir du COPE de Troyes situé à Montgueux ;
  • une troisième phase visant à garantir la robustesse du projet par la mise en service des sites de production de Trancault et Trainel ainsi que la réalisation de travaux devant permettre de sécuriser l’alimentation du réservoir de Montgueux au niveau de l’agglomération troyenne.

Le montant total des deux premières phases se chiffre à 59 000 000 € HT.

Par ailleurs dans le secteur Maizières / Orvin / Ardusson, le démarrage des travaux est prévu pour le printemps 2026. Le retour à la conformité de l’eau distribuée au terme de la phase 1 est prévu au cours du second semestre 2027. La mise en service en service de l’usine de traitement, qui marquera le terme du déploiement de la seconde phase est prévue pour fin 2028.

Quant à la troisième phase, elle sera déployée au cours des années suivantes.
